Благоустройство участка под ключ: от геодезии до финишной отсыпки

Работа над загородным наделом начинается задолго до того, как на площадке появится первый куб плодородного грунта. Профессиональный подрядчик сначала проводит геодезическую съёмку, оценивает уклон рельефа, уровень грунтовых вод и несущую способность основания, а уже затем формирует концепцию. Именно на этом этапе закладывается комплексное благоустройство участка как единая инженерно-ландшафтная система, где дренаж, освещение, мощение и зелёные насаждения работают в связке, а не существуют по отдельности. Такой подход позволяет избежать типичных ошибок — просадки плитки, подтопления цоколя, вымокания корневой системы растений — и сэкономить средства на переделках.

Проектная стадия и вертикальная планировка

Грамотный проект благоустройства не сводится к эскизу с дорожками и клумбами. Специалист по ландшафтной архитектуре прорабатывает дендроплан, разбивочный чертёж и картограмму земляных масс, увязывая их с проектом дома и инженерными сетями. Вертикальная планировка задаёт отметки, обеспечивающие самотечный водоотвод, а организация поверхностного стока увязывается с ливневой канализацией и дренажными полями. На этом же этапе определяются зоны мощения, парковочные карманы, площадь газона и места под малые архитектурные формы. Отдельного внимания требует геопластика: искусственные насыпи и террасирование склонов не только украшают рельеф, но и решают проблему эрозии почвы. Если на участке есть перепад высот, проектировщик закладывает подпорные стенки, лестничные марши и пандусы, а расчёт нагрузок ведёт совместно с конструктором.

Инженерная подготовка: дренаж, ливнёвка, коммуникации

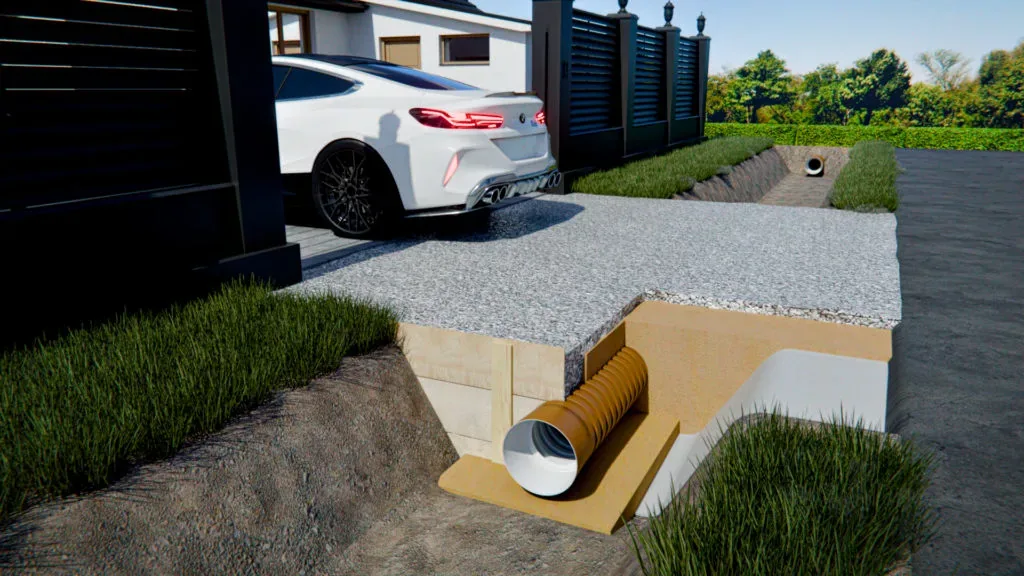

Скрытые работы — фундамент всего благоустройства. Дренажная система из перфорированных труб в геотекстильной обмотке, уложенных в щебневую обсыпку, отводит верховодку от фундамента и мощения. При высоком уровне грунтовых вод применяют пристенный дренаж с ревизионными колодцами и насосной станцией. Ливневая канализация собирает атмосферные осадки с кровли и твёрдых покрытий через дождеприёмники, лотки и водоотводные каналы, направляя сток в накопительные резервуары или фильтрационные поля. Параллельно прокладываются трассы под автоматический полив, садовое освещение и слаботочные системы. Кабель укладывается в гофротрубу на глубину ниже промерзания, а для поливочной сети монтируется узел ввода с редуктором давления, электромагнитными клапанами и контроллером. Всё это фиксируется в исполнительной схеме, чтобы при последующих земляных работах не повредить коммуникации.

Популярные статьи  Рынок ликвидности: банки привлекли у Центробанка рекордные средства по высокой ставке

Мощение, отсыпки и малые архитектурные формы

Твёрдые покрытия — визитная карточка благоустроенной территории. Технология укладки тротуарной плитки или клинкерного кирпича предполагает устройство основания: выемка грунта, укладка георешётки или геотекстиля, отсыпка щебня фракции 20–40 мм с послойным виброуплотнением, расклинцовка более мелкой фракцией и финишная песчано-цементная смесь. Для въездной зоны используют бетонное основание с армированием, для пешеходных дорожек достаточно щебёночно-песчаной подушки. Гибкая связь бордюров и садового борта предотвращает расползание покрытия. Декоративные отсыпки — гравийная, гранитная крошка, кора — требуют обязательного разделительного геотекстиля, иначе через сезон они уйдут в грунт. Малые архитектурные формы: перголы, навесы, беседки, ограждения — монтируются на винтовых сваях или бетонных закладных, рассчитанных на снеговую и ветровую нагрузку региона.

Озеленение и работа с растительностью

Посадочные работы ведутся после завершения всех «грязных» процессов. Сначала готовится корнеобитаемый слой: плодородный грунт просеивается, обогащается органикой и минеральными удобрениями, при необходимости корректируется кислотность. Крупномеры высаживаются с комом и временной фиксацией растяжками, для газона устраивается дренирующая подушка и система автоматического полива. Рулонный газон укладывается в течение суток после доставки, посевной требует регулярного увлажнения до всходов. Ландшафтный дизайнер подбирает ассортимент с учётом зоны морозостойкости, освещённости и механического состава почвы, а миксбордеры и рабатки формируются по принципу непрерывного цветения. Отдельная задача — защита растений от ветровала и зимнего выпревания, для чего применяются укрывные материалы и каркасные конструкции.

Освещение, полив и автоматизация

Современное благоустройство немыслимо без сценария освещения. Ландшафтные светильники на низком напряжении, прожекторы направленного света, подсветка водоёмов и дорожек объединяются в группы с трансформаторами и астрономическими реле. Автоматический полив программируется по зонам: газон, цветники, живая изгородь и теплица получают влагу по индивидуальному графику, а датчики дождя и влажности почвы корректируют цикл. Управление освещением, поливом и воротами удобно сводить в единую систему умного дома с возможностью удалённого доступа. Такая автоматизация снижает расход воды и продлевает ресурс насосного оборудования, а заодно упрощает эксплуатацию для владельца.

Популярные статьи  Опасность внутри организма: что угрожает нашему здоровью больше всего

Типичные ошибки и как их избежать

Практика показывает: большинство проблем возникает из-за спешки и отсутствия единой концепции. Перечислим ключевые риски, которые стоит держать в поле зрения:

  • Отсутствие геодезии и геологии приводит к ошибкам в отметках, подтоплению и просадке покрытий.
  • Экономия на дренаже оборачивается сыростью в цоколе и гибелью растений.
  • Укладка плитки «на песок» без виброуплотнения и расклинцовки ведёт к волнам и сколам.
  • Посадка крупномеров до прокладки коммуникаций ставит под угрозу и растения, и сети.
  • Отсутствие исполнительных схем усложняет последующее обслуживание и ремонт.

Чтобы выстроить работы в правильной последовательности, полезно придерживаться проверенного порядка этапов:

  1. Геодезическая съёмка, анализ грунта и гидрогеологии, согласование концепции.
  2. Проектирование: генплан, дендроплан, разбивочные чертежи, схемы сетей.
  3. Вертикальная планировка, земляные работы, устройство дренажа и ливнёвки.
  4. Прокладка коммуникаций под полив и освещение, монтаж закладных.
  5. Мощение, установка бордюров, малых архитектурных форм и ограждений.
  6. Подготовка почвы, озеленение, укладка газона, пусконаладка автоматики.
  7. Финальная уборка, исполнительная документация и передача объекта.

Сдача объекта и дальнейшая эксплуатация

Завершающая стадия — приёмка с проверкой всех узлов: опрессовка поливочной сети, тестирование сценариев освещения, контроль уклонов мощения и работы дождеприёмников. Владельцу передаётся паспорт объекта с исполнительными схемами и рекомендациями по уходу. Регулярное обслуживание — весенняя ревизия дренажа, чистка водоотводных лотков, подкормка газона, обрезка и санитарная прочистка растений — продлевает жизнь благоустройству на десятилетия. Только системный подход, где каждая инженерная и декоративная деталь увязана с остальными, превращает участок в по-настоящему комфортную и долговечную среду.
